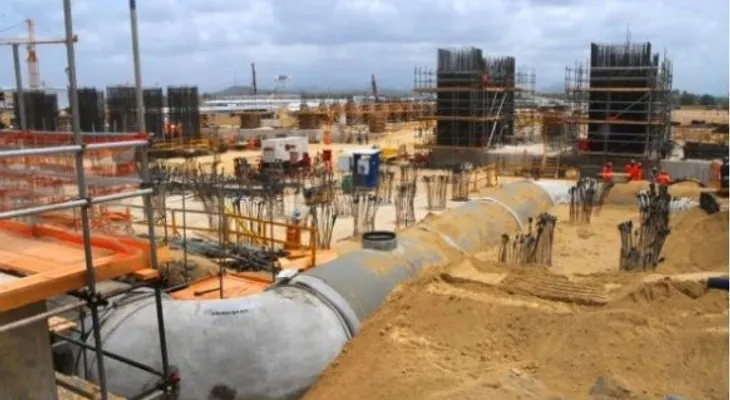

Santo Domingo, RD.- Un conflicto entre Odebrecht y la Corporación Dominicana de Empresas Eléctricas Estatales (CDEEE) podría retrasar la entrega de las plantas de carbón de Punta Catalina, Baní, debido a que la empresa brasileña está reclamando 700 millones de dólares por "costos extras", y la CDEEE se niega a pagar, según informaron fuentes.
El inesperado conflicto podría implicar retrasos en la entrega final de la obra. La corporación estatal habría alegado que tales sobrecostos debe asumirlos el propio contratista.
Al hacer este reclamo hace un mes, el consorcio Tecnimont-Odebrecht Estrella, contratista de Punta Catalina, planteó una nueva fecha para entregar las dos unidades generadoras en febrero y mayo del 2019, lo que implicaría un retraso de casi dos años en el tiempo originalmente previsto para su entrada en operación.
La CDEEE le hizo saber al consorcio Tecnimont-Odebrecht Estrella que si hay atraso en el plazo de entrega “el contratista deberá pagar una penalidad por cada día de retraso”.
Entre las partidas que el consorcio reclama a la CDEEE figura una de 49.2 millones de dólares por concepto de seguros, garantías, gastos legales y costos financieros como consecuencia, según alega, de un déficit en el flujo de caja y facturas pendientes de pago.
Pero la CDEEE respondió que estas facturas fueron presentadas “mucho tiempo antes de que los trabajos fuesen completados”.
Otro monto reclamado por Odebrecht asciende a 165.8 millones de dólares por el aumento de la altura del nivel del muelle en el puerto de Punta Catalina, la modificación del puente de acceso y la plataforma de descarga, que habrían ocasionado sobrecostos generados por “condiciones oceanográficas imprevistas encontradas durante la fase de ejecución”, pero la CDEEE no lo reconoce.
